泡沫轻质土是用物理方法将发泡剂水溶液制备成泡沫,与组分(水泥基胶凝材料、水)及可选组分(集料、掺和料、外加剂)按照一定的比例混合搅拌,经物理化学作用硬化形成的一种轻质材料。
1)泡沫轻质土以热聚物表面活性剂为有机胶结料的聚合物,通过发泡机的发泡系统,将发泡剂充分发泡。泡沫标准密度50kg/m3,发泡倍率不低于1200。
2)水泥为强度等级42.5级的普通硅酸盐水泥。
3)粉煤灰采用二级粉煤灰。
4)现场拌合用水水量较大,准备自堆场东部内河取水,该河水质在工程开工前进行检测,施工中每天进行一次抽测,要求符合《混凝土拌合用水标准》(JGJ63-89)的规定。
5)施工配合比以6组试块为一组,共分2组分别测定7天和28天龄期强度,要求7天龄期抗压强度≥0.4MPa或28天龄期抗压强度≥0.8MPa。
3工艺流程及施工要点
3.1工艺流程
泡沫轻质土的施工工艺流程主要包括四大步骤:1)泡沫的生成;2)水泥浆或水泥砂浆的制备;3)泡沫轻质土的生成即泡沫与水泥(砂)浆的混合;4)现场浇筑施工。
3.2施工要点
3.2.1施工前的准备工作
1)施工前应根据设计要求进行泡沫轻质土配合比设计,试配试验时,应进行湿密度、流值和消泡试验,当流值满足要求、消泡试验确定的湿密度增加率满足要求时,应制取试件并进行养护,当消泡试验确定的湿密度增加率无法满足要求时,应调整发泡剂的稀释倍率或种类,或调整配合比组成材料的种类和用量,重新进行试配试验,当试配强度无法满足规范及设计要求时,应调整胶凝材料的用量、标号或品牌,重新进行试配试验。
2)施工前,应结合设备生产能力、工期要求等对设计的浇筑体进行浇筑区和浇筑层的划分,为浇筑施工做好相关规划。清除浇筑区基底杂物,尤其应排清基底的积水,当在地下水位以下浇筑时,应有降水措施,严禁在基底有水的状态下浇筑施工。
3.2.2泡沫生成
1)泡沫是由发泡剂稀释后加压缩空气经发泡枪生成,发泡剂的性能直接影响泡沫的稳定性,用于泡沫生成的发泡剂性能应该满足下列要求:①对环境应无不良影响,宜采用界面活性类发泡剂。②在0℃以上的温度环境,发泡剂不应出现离析现象。③稀释倍率不宜小于100。④标准泡沫密度宜为40kg/m3~60kg/m3。⑤发泡剂所制作的泡沫应细密,经消泡试验确定的湿密度增加率不应超过10%。
2)拌合水不应含有影响泡沫稳定性、泡沫轻质土的强度和耐久性的有机物、油污等杂质。
3)发泡剂的稀释、起泡应采用设备自动化控制,泡沫应细密、稳定。
3.2.3水泥浆制备
1)水泥浆可以在现场拌合,也可使用拌合站集中供应,由于每立方米水泥浆含水量远大于混凝土的含水量,拌合站对水计量宜采用流量,而不宜采用重量,以加快水泥浆制备时间。
2)泡沫轻质土对水泥浆中水泥强度无特别要求,但所用水泥行消泡试验,以确定其湿密度增加率是否满足要求。
3)水泥浆制备应连续,避免轻质土浇筑过程中,出现局部消泡、初凝现象,影响整体施工质量。
4)水泥浆在现场应进行进一步搅拌,以保证其均匀,无沉积,同时应在出料口设置过滤网,防止较大颗粒材料堵塞泵管。
3.2.4轻质土生成
轻质土是将气泡加压与水泥浆混合而成,施工过程中,每次启动机器后,需对生产参数进行调整,以保证轻质土的湿密度与流量满足设计要求。
3.2.5现场浇筑

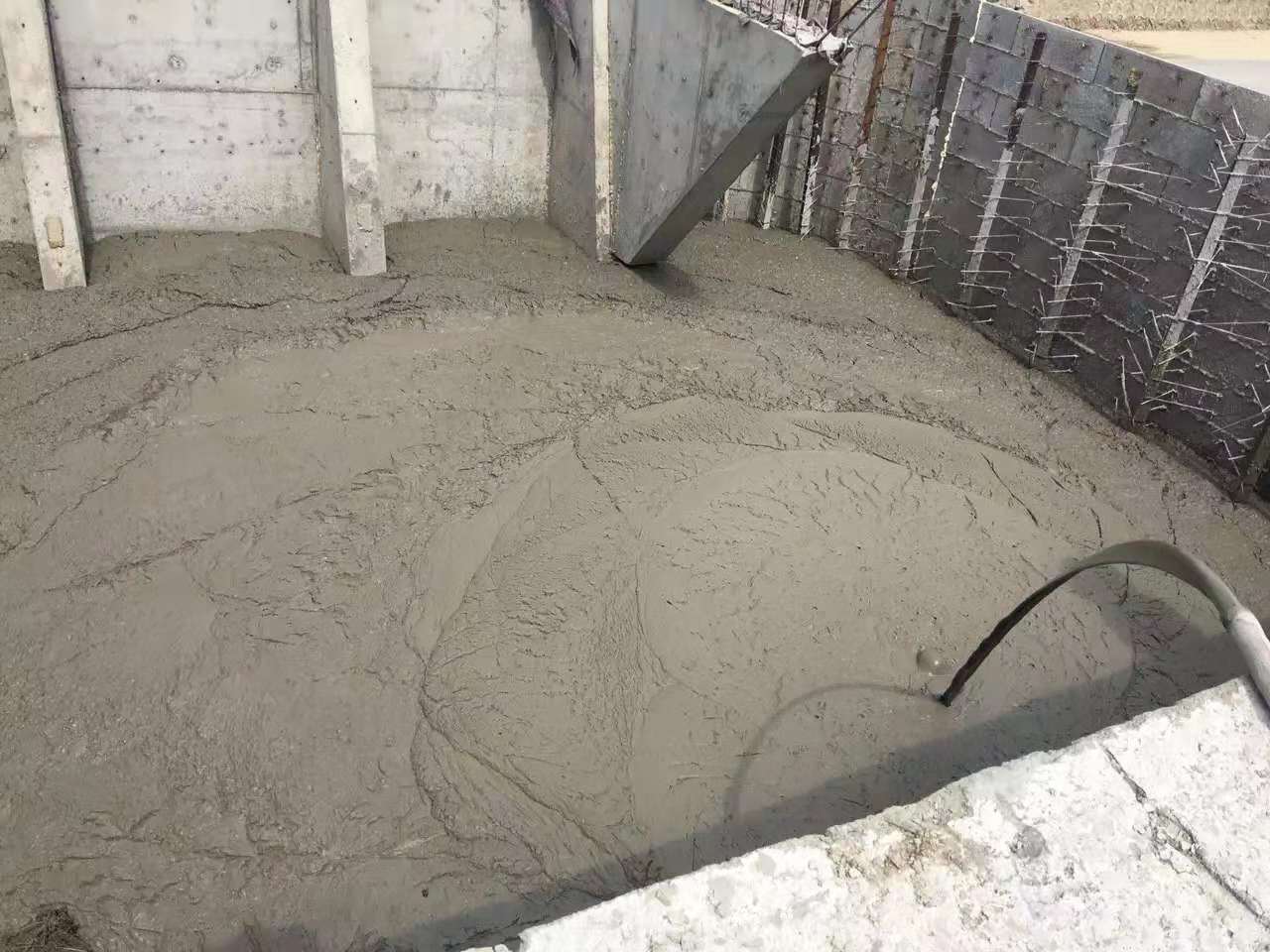

做好预埋件、预留孔(水管、排水孔等)的安装,严禁在浇筑后在泡沫轻质土上凿孔打洞。原则上每分隔自下而上采用三次浇筑,浇筑厚度为1/2H+(1/2H-100mm)+100mm。
浇筑泡沫轻质土,采用分区逐片浇筑的方法。第三次浇捣完毕根据设定浇筑面标高线找平。浇筑达到标定高度后用尺杆刮平。表面覆盖塑料薄膜进行保湿养护。浇筑后时应注意观察浆体下沉速度及高度,并及时采取促凝措施,还要详细记录,作为下次配料改进的参考。如果出现塌陷情况,应及时补充浇筑。
